防爆電話安裝中有一種情況尤其容易造成誤判:設備可以正常上電、成功註冊到 SIP 伺服器、接聽控制室來電,也能正常呼出。從通訊功能看,一切似乎都沒有問題。然而,某項安裝細節可能已經改變了設備原始設計賴以成立的受控條件。
施工人員可能把規定的電纜引入裝置換成另一個尺寸恰好合適的型號,用未經核對規格的堵頭封閉未使用的電纜入口,因為原有進線方向不便而在現場另行開孔,或者為簡化布線把電話移動數米。這些操作不一定立即導致通訊故障,設備甚至可能在當天通過基本通話測試。正因如此,這類錯誤比設備完全無法上電更難識別。
對於安裝在危險區域的設備, 通訊成功只能證明當前通訊鏈路可用,不能單獨證明安裝符合要求。 外殼設計、實際安裝位置、電纜入口、封堵件、附件、供電方案及初始檢查共同決定設備的最終安裝狀態。IEC 60079-14:2024 將防爆電氣設備的設計、選型、安裝和初始檢查納入統一技術框架。實際工程中,選對設備只是其中一部分。
許多關鍵安裝風險恰恰發生在電話拆箱、完成牆面安裝並投入使用之間這段相對短暫的時間裡。
為什麼電話能正常使用,安裝卻仍可能不合格?
常規低壓設備的調試通常遵循熟悉的流程:上電、聯網並測試功能。如果終端取得 IP 位址、註冊 SIP 伺服器,並完成呼入、呼出及雙向語音測試,安裝工作往往就被認為接近完成。但防爆電話不能只按這一流程驗收,因為通訊測試驗證的是業務鏈路,而不是危險區域安裝的全部要求。
例如,電纜引入裝置可能已經把乙太網路線夾緊到足以讓電話正常聯網的程度;但如果它與電纜直徑、進線結構或防爆型式不兼容,SIP 註冊成功也無法消除這一安裝問題。同樣,外殼暫時未出現進水跡象,不代表長期環境密封可靠;電話牢固地固定在牆上,也不代表人員在緊急情況下能夠迅速找到並操作它。
危險區域通訊工程中常見的錯誤認識包括:
電氣導通正常 不等於防爆安裝正確;
SIP 註冊成功 不能證明電纜入口安裝正確;
沒有可見進水 不代表長期環境密封可靠;
機械固定牢靠 不代表事故發生時人員能迅速找到並使用電話。
因此,安裝評估需要同時關注兩個方面。第一是 防爆完整性:安裝是否保留了設備原有防爆型式要求的各項條件。第二是 應急通訊可用性:在真正需要時,終端是否仍然便於接近和使用,並能連接正確的通訊目標。只有兩者同時滿足,危險區域的固定通訊點位才具有實際工程價值。

錯誤一:認為任何經過認證的防爆電話都能安裝在任意危險位置
“既然是防爆電話,就能裝在危險區域任何地方”,這是最容易產生、也最需要避免的判斷之一。防爆並非單一、通用的類別。危險場所可能涉及可燃氣體或粉塵,以及不同區域分級、設備組別、溫度組別和環境溫度條件。設備是否適用於某個具體點位,取決於實際防爆標誌、認證適用範圍及專案採用的標準,而不能僅憑產品名稱中的“防爆”二字判斷。
這種問題經常在專案後期出現。設計階段電話可能佈置在 A 點,但施工中因管道、鋼結構、設備、支架或走線限制,安裝人員將其移動數米。對於普通 IP 電話,這可能只是一次現場位置調整;對於危險區域設備,則必須重新確認新位置仍滿足相同的安裝條件。
因此,移動終端不能只看網路線長度是否足夠,還需確認:
新位置的危險區域分類是否相同;
環境溫度或腐蝕性介質暴露條件是否變化;
設備標誌和認證條件是否仍然適用;
電纜走向和入口配置是否仍符合設計;
新位置是否影響人員緊急使用電話。
如果設備選型階段尚未確認危險區域適用性,可參閱 如何為危險區域選擇合適的防爆電話。安裝階段的重點則不同:必須在實際現場位置保持設計階段已經確認的各項條件。

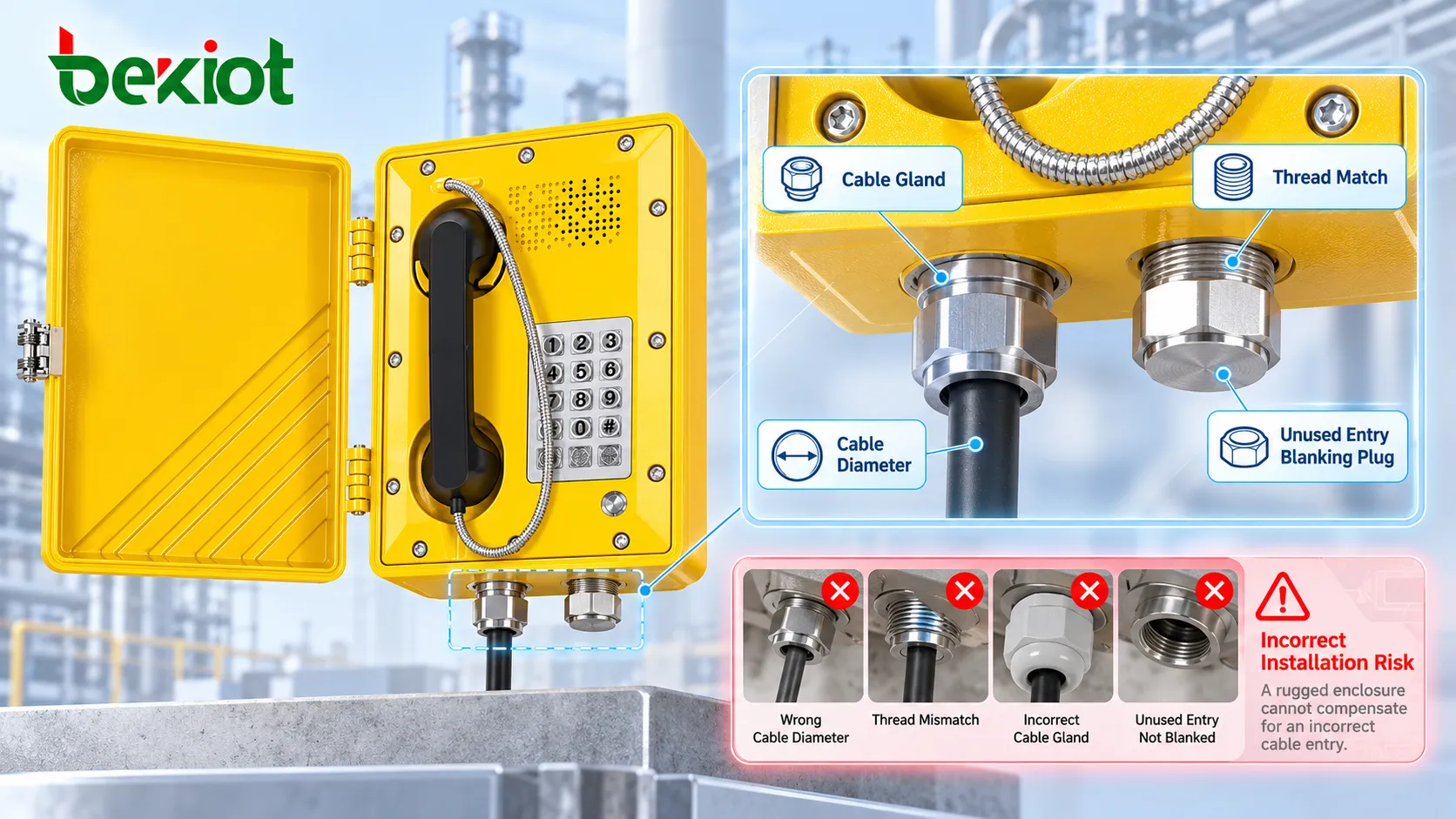

錯誤二:把電纜引入裝置僅當作電纜夾緊件
防爆電話上的電纜引入裝置容易被忽視,因為它遠不如電話外殼醒目,但它是最重要的檢查部位之一。在普通低壓安裝中,電纜引入裝置主要起固定、環境密封和應力消除作用。在危險區域安裝中,電纜入口還關係到維持設備原有防爆型式所需的條件。
IEC 關於危險區域電纜入口的技術指南,將電纜引入裝置與外殼完整性及環境防護直接關聯。對於採用 Ex“d”隔爆型式的設備,電纜與引入裝置的配合還會影響原有隔爆條件能否得到保持。因此,不能僅憑引入裝置是否擰緊來判斷安裝合格。
現場至少應核對:
電纜引入裝置是否適用於設備的防爆型式;
螺紋規格是否與設備入口匹配;
允許的電纜直徑範圍是否覆蓋實際電纜;
使用鎧裝電纜時,引入裝置是否與電纜結構兼容;
密封部件是否位置正確、完整齊全,且未被不適用的零件替代;
電纜是否承受持續拉力、側向載荷或機械擠壓。
另一種常見誤解是,電話出廠時具有較高 IP 防護等級,接線後就必然繼續保持相同的環境防護性能。實際上,出廠外殼狀態與現場安裝的電纜入口屬於同一防護鏈條。 堅固的外殼無法彌補安裝錯誤的電纜入口。

錯誤三:隨意封堵閒置進線孔並在現場另行鑽孔
施工期間常出現臨時處理方式,例如“這個孔暫時不用,先堵上”或“原來的入口不方便操作,再鑽一個孔”。這些方法對部分普通外殼可能適用,但不能直接套用於防爆電話。
閒置電纜入口必須採用與設備設計和安裝要求兼容的方式封閉。不能僅因暫時不需要第二根電纜,就使用普通塑膠塞、膠帶、臨時密封膠或來源不明的螺紋堵頭封孔。現場開孔同樣如此:不能把防爆外殼當作普通不鏽鋼箱體或低壓接線盒處理。
新增開孔會立即帶來若干需要確認的問題:
原始設計和認證條件是否允許增加入口;
開孔位置、螺紋和壁厚是否符合適用要求;
新電纜引入裝置是否與入口正確配套;
機械加工是否改變了外殼機械結構;
金屬屑、毛刺或加工損傷是否進入設備或對設備造成影響。
如果專案確實需要轉接頭、變徑接頭或其他進線配置,應根據設備文件、認證條件、製造商要求和專案危險區域工程規範核查變更,不能將其視為普通現場加工。
同樣的原則也適用於外殼接合面、緊固件與密封結構。在接縫上隨意塗抹通用密封膠以“加強防水”,或因外蓋難以閉合而打磨配合面,看似解決了施工問題,卻可能引入新的技術不確定性。
錯誤四:只考慮布線方便而選擇安裝位置
在危險區域,電纜長度很容易測量,但人到達電話所需經過的路線卻更容易被忽視。工程圖紙上的電話只是一個坐標;在真實事故中,使用者可能戴著安全帽、防護手套、護目鏡等個人防護裝備,在噪聲大、照明差、周圍遍布管道、蒸汽或工藝設備的環境中作業。
安裝在大型設備後方、狹窄平台另一端或遠離常規巡檢路線的電話,雖然客觀上存在,應急時卻可能難以發揮作用。對配備號角、聲光警示燈或一鍵緊急呼叫功能的型號,這一點更加重要,因為位置不僅決定誰能使用電話,也決定誰能聽見或看見配套警報。
因此,應從使用者角度審視安裝位置:
從常規巡檢和操作路線是否容易到達電話;
事故發生時是否需要穿越潛在危險區域才能到達;
安裝高度是否便於戴手套操作按鍵和拿起手柄;
終端是否被管道、設備或護欄遮擋;
夜間或弱光條件下是否能迅速識別;
持續背景噪聲是否會影響振鈴或雙向語音。
防爆電話的最佳安裝位置不是布線最省事的地點,而是出現異常時人員能迅速到達、辨識和操作的地點。

錯誤五:認為電話防爆後,PoE、交換器和供電只是普通低壓問題
隨著基於 SIP 的防爆電話越來越普遍,現場安裝逐漸從傳統電話布線轉向“一根網路線即可”的思路。PoE 供電的 SIP 電話可能確實只接入一根電纜,但該鏈路最終依賴 PoE 交換器、網路機櫃、光電轉換器、接線設備、核心網路以及 SIP 伺服器或 IP PBX。其中任何一環都可能影響應急通訊能否持續可用。
把 PoE 簡化為“網路通了,電話就有電”
PoE 減少了終端獨立電源的需求,卻不會自動為整個通訊系統提供備援電源。如果上游 PoE 交換器斷電,所有依賴它的電話都可能同時失去電源和網路連接。防爆電話承擔緊急呼叫任務時,還應檢查 PoE 交換器、核心網路、SIP 伺服器及 IP PBX 的 UPS 支持、備援電源和故障恢復安排。
忽視危險區域內其他網路設備的安裝要求
電話適用於危險區域,並不意味著普通交換器、電源模塊、接線裝置或網路附件也自動適用於同一位置。任何實際安裝在危險區域內的電氣設備,都應根據自身安裝點、防爆型式和專案要求分別評估。不能只因其用於支持電話,就按普通 IT 設備處理。
憑經驗處理接地
接地、等電位連接及電纜遮蔽要求會隨設備設計、防爆型式和專案工程條件變化。安裝應依據設備文件和專案設計,不能沿用“上次的電話就是這麼接的”做法。對於室外場所、長距離銅纜以及易受突波影響的位置,還可能需要從通訊可用性角度配置浪湧保護、防雷和網路隔離措施。
這正是防爆安全與通訊可靠性的交叉點: 即使終端本身完全適用,上游系統設計失效仍可能讓人員在緊急情況下失去通訊手段。
錯誤六:認為高 IP 等級即可消除凝露、腐蝕和進水風險
防爆保護和外殼防護等級針對的是不同風險,而許多危險區域本身也是嚴苛工業環境。石化設施可能存在腐蝕性氣氛,港口碼頭和海上平台面臨鹽霧,室外場所承受雨淋、日曬和溫度循環,部分工藝區域還需定期沖洗。
因此,高 IP 等級不能替代對實際安裝方式的評估。電纜走線就是典型例子:如果電纜形成通往外殼入口的直接水流路徑,或者線管、支架與電纜托架使雨水積聚在入口周圍,那麼設備運行數月或數年後的狀態,可能與調試當天所見大不相同。
溫度變化造成的凝露也是常被忽視的因素。外殼表面沒有明顯雨水,不代表內部水分永遠不會成為問題。室外溫度循環、潮濕空氣以及不合理的電纜入口佈置,都可能影響長期環境可靠性。
除 IP 等級外,安裝時還應考慮:
安裝方向是否符合產品要求;
電纜是否形成明顯的排水路徑或沿線導水至電話;
金屬緊固件、支架和附件是否適合現場腐蝕環境;
電纜引入裝置和封堵件是否正確密封;
設備是否持續受到沖洗、鹽霧或化學介質作用;
安裝佈置是否便於日後檢查腐蝕和部件松動。
設備在出廠狀態下達到某個 IP 防護等級,與多年現場運行後仍能保持可靠防護,是兩個不同的工程問題。
錯誤七:認為機械固定越緊越安全
防爆電話通常比普通桌面電話重,因此必須可靠安裝在牆體、鋼結構、立柱或專用支架上。但“擰得越緊越安全”並不是完整的工程准則。如果牆面不平、支架變形或安裝孔不對齊,強行把外殼固定到位,會給機殼施加不必要的長期應力。
電纜也不應依靠電纜引入裝置承受整段走線的重量。在受到機械振動、車輛移動或人員頻繁活動影響的工業場所,機械載荷往往持續存在,而非只發生在安裝時。
在振動明顯的場所,應檢查:
安裝基礎是否穩固;
是否使用規定的緊固部件;
電話外殼是否扭曲或承受異常應力;
電纜是否獨立支撐並留有適當餘量;
手柄線是否可能反復受到機械、車輛或人員拉扯;
警示燈、號角和其他外部附件在振動下是否保持牢固。
這些問題在安裝當天很少顯現。經過數月的振動、溫度循環與日常使用後,可能表現為緊固件松動、電纜入口受力、連接時斷時續或外部附件失效。良好的安裝不應只回答“今天是否掛得住”,還要考慮設備使用多年後的狀態。
錯誤八:把通話成功當作最終驗收
以“電話打通了”作為最終驗收標準,很容易使安裝缺陷進入長期運行階段。IEC 60079-14:2024 將初始檢查納入安裝框架,強調安裝完成後的檢查屬於安裝過程的一部分,而不是可選步驟。因此,防爆電話的危險區域安裝檢查與通訊驗收測試應作為相互關聯的流程進行。
首先檢查實體安裝:
設備銘牌資訊是否與實際安裝位置相符;
外殼、蓋板和緊固件是否無安裝損傷;
電纜引入裝置、轉接頭及封堵件是否正確安裝;
電纜是否不存在異常拉力、磨損或擠壓;
接地、等電位連接及相關連接是否符合專案要求;
產品標誌和警告標籤是否仍清晰可見。
隨後開展通訊測試,確認:
SIP 註冊或類比線路狀態是否正常;
呼入、呼出、叉簧切換和雙向語音是否正常;
實際現場噪聲條件下能否清晰聽懂語音;
緊急按鈕或熱線呼叫是否到達正確目標;
調度台是否顯示正確的終端身份及位置;
聲光警示燈、號角、錄音或其他已配置的聯動功能是否正常;
設計包含備用伺服器、UPS 或備用呼叫路由時,是否在實際故障條件下進行過測試。
有關更完整的安裝後測試流程,請參閱 防爆電話安裝後應如何測試?。

交付前最應該發現哪些安裝錯誤?
許多防爆電話安裝問題都有同一個特點: 短期通訊功能正常,但長期風險已經形成。 因此,交付前最有價值的檢查,不應只關注明顯故障,還要檢查那些容易被“電話還能正常使用”這一事實掩蓋的安裝細節。
| 現場狀態 | 常見誤判 | 實際需要確認的事項 |
|---|---|---|
| 電話已聯網並可通話 | 認為安裝已經完成 | 危險區域適用性、電纜引入裝置、封堵、接地與初始檢查 |
| 電纜引入裝置已完全擰緊 | 認為電纜入口必然正確 | 引入裝置類型、螺紋、電纜直徑及其與防爆型式的兼容性 |
| 閒置入口已封堵 | 認為只要不進水就可以 | 封堵件是否符合設備及安裝要求 |
| 設備固定得十分牢固 | 認為機械安裝正確 | 外殼、電纜與支架是否承受異常長期應力 |
| 設備具有較高 IP 等級 | 認為不必再擔心進水 | 安裝方向、電纜走向、入口密封、凝露與腐蝕環境 |
| PoE 工作正常 | 認為應急通訊已具備備援電源 | 上游交換器、核心網路及 SIP 平台是否具備適當的備用能力 |
| 車間或實驗室測試時語音清晰 | 認為現場使用時也會清晰 | 真實噪聲、個人防護裝備和實際操作位置條件下的雙向語音清晰度 |
這些檢查並非為了給安裝人員增加不必要的工作,而是為了在專案仍處於調試與交付階段時找出問題。設備在危險區域運行數月甚至數年後再發現電纜引入裝置、線纜應力、密封或備援通訊問題,通常更難處理,對運行的影響也更大。
安裝品質決定通訊品質
防爆電話的真正價值往往在最不方便的時刻得到檢驗:工藝異常、洩漏報警、人員被困、停電、網路切換或急需聯繫控制室。良好安裝的標準不是交付當天看起來整齊,而是多年之後仍能明確識別設備身份、保證電纜入口可靠、機械固定穩定,並具備可驗證的通訊鏈路。
從這一角度看,最關鍵的安裝錯誤往往不是那些導致電話無法上電的問題。這類故障較容易發現。更難處理的情況是: 電話依然能正常工作,專案也能交付,但施工過程已經改變了一項受控安裝條件。
因此,防爆電話工程需要將設備選型、現場安裝、初始檢查和長期維護視為連續的工程鏈條。設備設計構成防護基礎,現場安裝負責在真實環境中保留這些條件,而檢查與維護則確認安裝狀態未因時間、環境暴露或人為干預而逐步退化。
對於化工、石油天然氣、倉儲、能源等危險區域通訊專案,貝克通信提供防爆 SIP 電話、工業通訊終端、IP PBX 系統、SIP 伺服器與指揮調度平台。終端和系統配置可結合危險區域條件、通訊架構、現場噪音與緊急呼叫流程規劃,並在安裝後驗證實際通訊路徑。
常見問題
防爆電話安裝後能正常通話,就代表安裝正確嗎?
不代表。通話成功僅證明當前通訊功能可用,仍需核對危險區域適用性、設備標誌、電纜入口、封堵件、緊固件、接地或等電位連接要求及初始檢查結果。
普通工業電纜引入裝置可以用於防爆電話嗎?
不能僅憑螺紋能夠旋入或電纜可以夾緊判斷是否適用。電纜引入裝置必須與設備防爆型式、入口配置、螺紋、電纜結構及專案要求匹配。對於 Ex“d”等防爆型式,電纜引入裝置是保持原有防爆結構的重要組成部分。
防爆電話閒置進線孔能用普通堵頭封閉嗎?
閒置入口必須採用符合設備設計及危險區域安裝要求的封堵方式。普通塑膠塞、膠帶或臨時密封材料不能僅因看似能夠防水,就被視為可接受的危險區域處理方案。
PoE 供電的防爆 SIP 電話還需要備用電源嗎?
這取決於整條通訊鏈路。PoE 透過乙太網路向終端供電,但如果上游 PoE 交換器、核心網路或 SIP 伺服器斷電,電話仍可能失去服務。承擔緊急呼叫任務時,應在系統設計中考慮適當的備援電源和替代通訊路徑。
防爆電話安裝完成後應保存哪些記錄?
有用的記錄包括設備型號和識別編號、安裝位置、銘牌資訊、電纜入口配置、線路或網路資訊、SIP 號碼、緊急呼叫目標、現場照片、初始檢查結果及實際通話與整合測試記錄。這些資料可作為日後維護時識別變化的依據。
