防爆電話完成安裝,並不意味著這個通訊點位已經可以直接驗收交付。設備牢固安裝在牆面、網路平台顯示線上、摘機後能夠聽到聲音,只能說明部分基礎條件正常。在化工廠、油氣設施、礦山、儲運站以及其他危險區域,規範的現場驗收還需要確認安裝、佈線、實際通話、緊急呼叫路由和系統聯動是否都按設計要求運作。
測試的目的並不是重新驗證產品的防爆認證,而是確認現場安裝和系統設定沒有破壞原有的安裝條件,同時驗證電話在真實工作環境中能夠被準確辨識其所在位置、正常操作、清晰通話,並確保緊急呼叫能夠到達正確的接聽位置。因此,安裝後的測試不能只做一次簡單的撥號接通,而應按照結構化流程完成 安裝檢查、通訊檢查、現場語音測試、緊急呼叫鏈路測試、系統聯動測試和異常工況驗證。
為什麼第一次測試呼叫前要先檢查安裝?

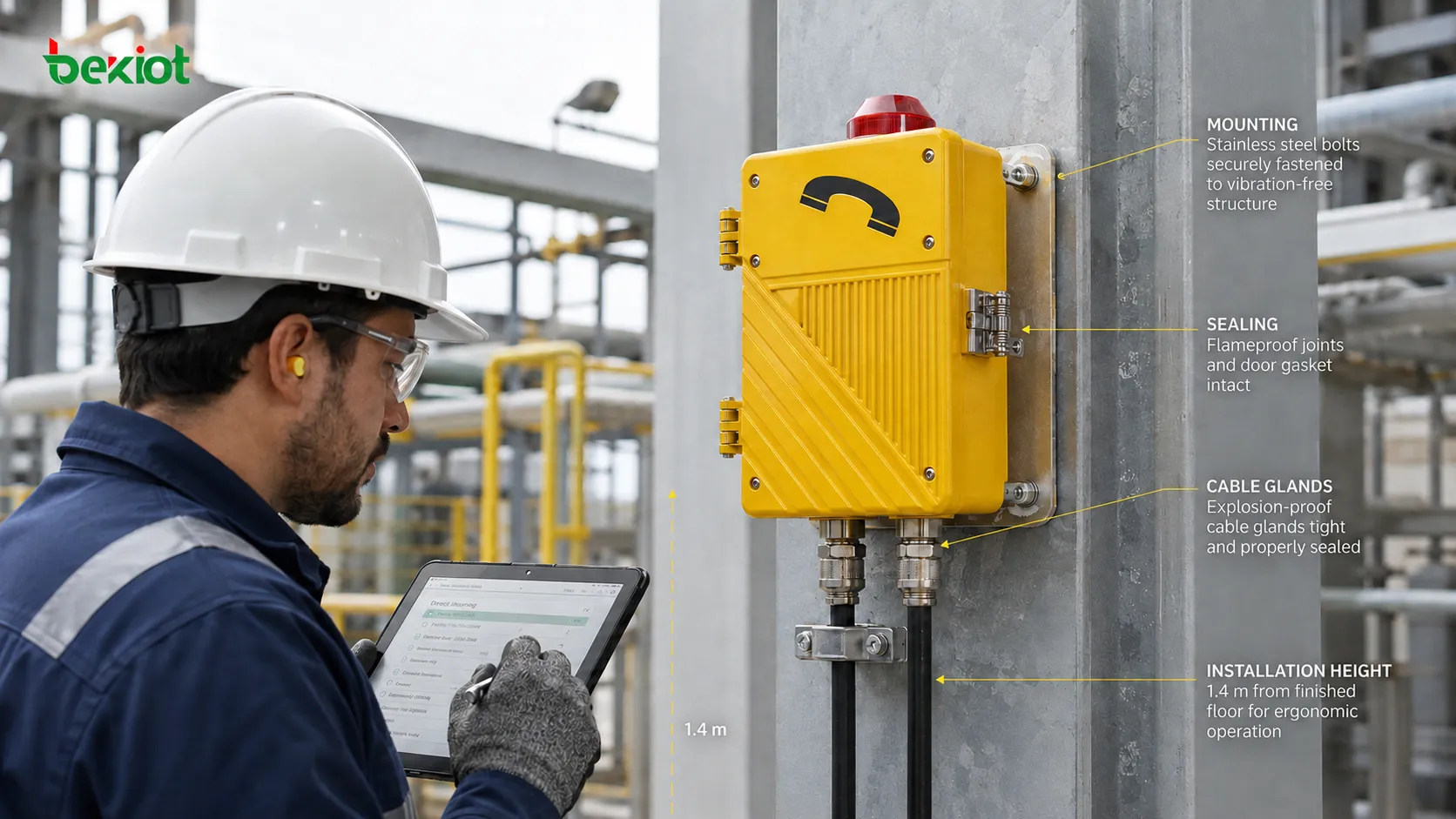

現場驗收通常應從設備的實體安裝和外觀狀態開始。如果安裝本身不正確,即使電話暫時能夠工作,也不能認為已經具備長期運作條件。首先應確認設備固定牢靠,牆面、立柱或支撐結構沒有明顯鬆動。安裝方向應符合專案設計和產品要求,安裝高度也應從實際使用者角度進行評估,尤其要考慮人員佩戴手套、防護服或需要快速觸及緊急按鈕的情況。驗收中經常忽略人體工學,這會讓緊急操作變得不必要地困難。
電纜引入口也是重要檢查項。應檢查電纜密封接頭、密封元件以及未使用入口的封堵件是否存在鬆動、損壞或安裝錯誤。外露電纜不應長期處於拉伸、擠壓狀態,也不應佈置在容易被機械設備碰撞的位置。設備銘牌、防爆標誌和警示標籤也應保持清晰可見。安裝過程中發現的外殼損傷、緊固件缺漏、密封異常或電纜引入口改動,都應在功能測試開始前改善。有些嚴重的驗收問題往往隱藏在看似正常的位置,例如密封接頭已經鎖緊,但內部密封圈發生移位,或者接地連接鬆動。這些問題在通話測試中可能不會立即暴露,卻會在後續運作中造成可靠性隱患。

電源、佈線和 SIP 註冊需要檢查到什麼程度?
實體安裝檢查通過後,下一步是確認基本通訊條件。具體檢查內容取決於電話採用 SIP 還是類比方式。對於 SIP 防爆電話,應確認設備獲得了正確的 IP 位址、網路可連線、PoE 或本機供電穩定、SIP 帳號註冊正常,並確認交換器連接埠、VLAN 與相關網路策略與專案設計一致。
管理平台顯示「Online」並不足以證明系統正常。註冊成功只說明終端與 SIP 伺服器之間已經建立了基礎通訊,並不能證明號碼路由、雙向媒體或實際服務功能工作正常。在工業專案中,SIP 電話可能已經註冊成功,但由於撥號計畫、被叫號碼前綴或路由表設定錯誤,撥號時仍可能回傳「404 Not Found」或發生逾時。因此,註冊只是第一步,之後必須進行真實通話測試。
對於類比防爆電話,應檢查線路連接、饋電、撥號、振鈴,以及與 PBX、類比閘道器或其他交換設備之間的連通性。長距離類比線路還需要關注極性、阻抗匹配和線路衰減,因為長距離電纜造成的信號損耗會直接影響通話品質。
如果專案中安裝了多台電話,這一階段也適合核對設備 ID、電話號碼與實體位置是否對應。現場常見的問題是電話本身工作正常,但後端系統中關聯了錯誤的位置或號碼。發生緊急情況時,這種不一致會延誤調度人員識別呼叫點位。因此,驗收時應維護設備—號碼—位置對應表,並逐項核對。
為什麼通話測試必須雙向進行?
電話驗收經常被簡化成“從現場撥一次電話,能接通就算通過”。這種做法只能覆蓋呼叫鏈路的一部分。更完整的測試應同時驗證現場電話的呼出,以及控制室向現場電話的呼入。
從防爆電話向控制室或調度台發起一次呼出;
從調度台呼叫現場電話;
檢查振鈴以及外接聲光提示是否正常工作;
確認摘機、掛機和按鍵操作穩定可靠;
確認雙向語音傳輸清晰;
檢查顯示的電話號碼和現場位置是否正確。
如果系統經過 IP PBX、SBC、語音閘道器或多個網路區域,還應確認實際媒體路徑不存在單向通話、無聲、延遲過大或通話中斷等問題。對於 SIP 電話,信令成功和媒體傳輸成功是兩個獨立問題。設備可以正常註冊並成功傳送 INVITE,但 RTP 路由、NAT、ACL 或媒體路徑存在問題時,仍可能出現「電話已接通但沒有可用語音」的情況。因此,現場驗收應以實際雙向語音效果為準。建議至少完成三組呼入和呼出測試,最好由不同人員參與,以減少個人聽感差異帶來的偏差。
高噪音區域應如何測試語音效果?

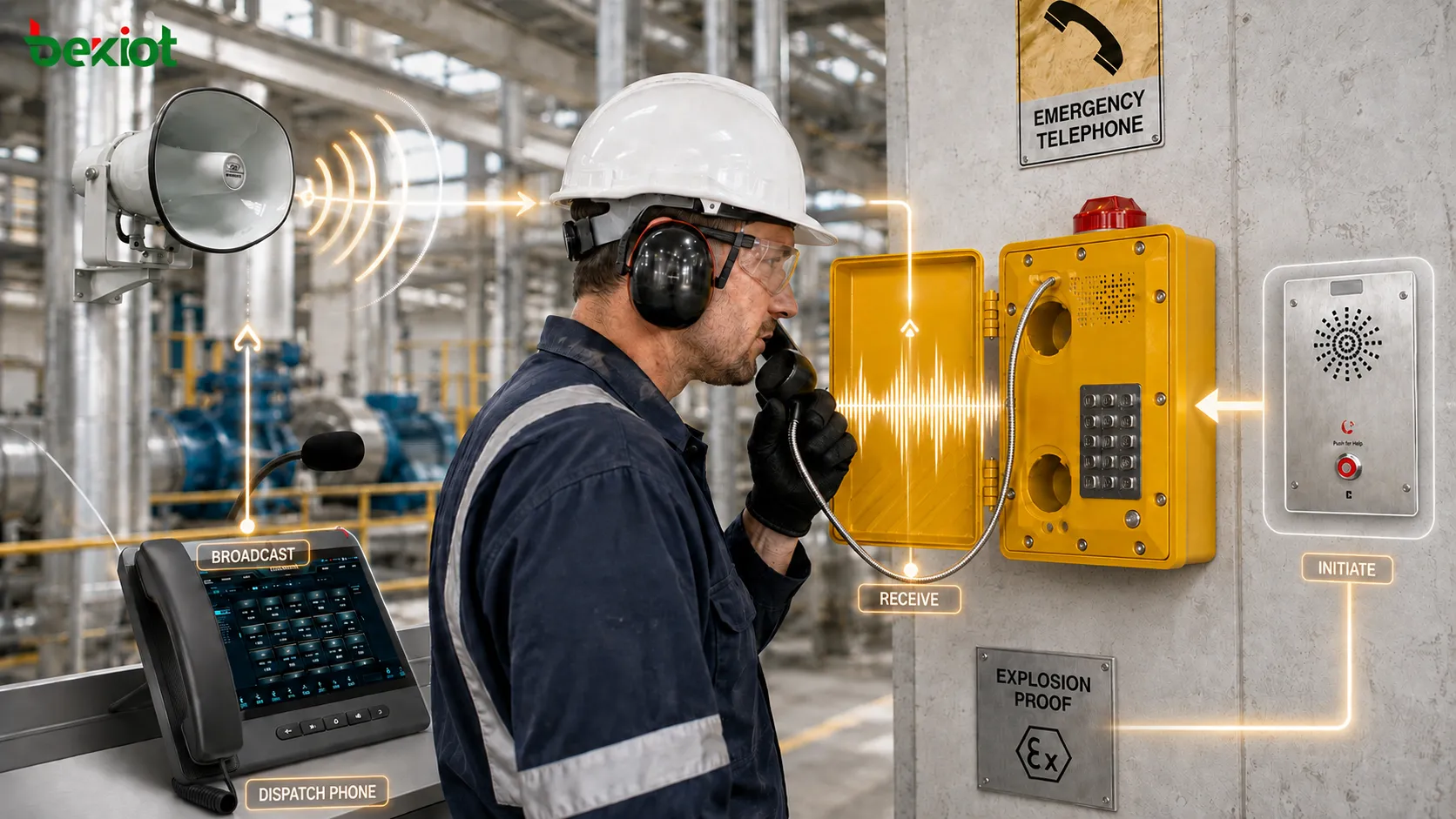

這是防爆電話驗收中最容易被忽略的環節之一。設備停機或周邊設備未運作時通話清晰,並不能證明電話在正常生產條件下仍然可用。壓縮機、泵、風機、輸送機和大型機械啟動後,現場聲學環境可能發生明顯變化。
因此,在條件允許時,應盡量在接近正常生產噪音的情況下進行真實通話測試。測試不能只確認「有聲音」,還應檢查:
現場人員能否清楚聽懂調度人員;
調度人員能否聽清現場人員的講話;
麥克風收音是否被背景噪音嚴重干擾;
受話器音量是否足以覆蓋現場環境噪音;
是否存在明顯嘯叫、失真、斷續音訊或回聲;
人員佩戴安全帽和防護手套時,電話是否仍可正常操作。
在極高噪音區域,測試結果可能要求調整系統設計。電話可能需要遠離主要噪音源,或安裝在隔音亭內,也可以增加外接防爆號角、聲光警報裝置,或更換成更適合現場環境的終端,例如配備降噪麥克風或較高輸出功率的揚聲器的型號。如果已安裝設備不能滿足實際運作要求,應在交付前發現並改善,而不是等到使用者投入使用後才回報通訊問題。

為什麼只測試緊急按鈕還不夠?
如果防爆電話帶有一鍵緊急呼叫功能,現場驗收應測試完整呼叫鏈路,而不只是確認按鈕是否有回應。按下緊急按鈕後,應確認呼叫能夠到達設計指定的調度台、控制室或值班崗位,並核對電話號碼、設備名稱和實體位置是否被正確識別。
有效的緊急呼叫測試還應確認:
如果第一接聽崗位沒有回應,是否啟用備援路由,例如轉接到另一工作站或行動裝置;
調度台是否顯示正確的呼叫點位,包括設備名稱、區域和識別編號;
緊急呼叫是否獲得設計所要求的優先順序,並在設計支援時能夠搶佔一般呼叫;
呼叫是否被完整錄音,並形成完整事件紀錄;
是否觸發所需的聲光警報或其他聯動,例如調閱攝影機畫面或廣播;
事件結束後,相關紀錄是否仍可用於稽核和追溯。
如果緊急按鈕能夠撥出電話,但第一目標無人接聽後呼叫直接結束,那麼從工程驗收角度看,緊急通訊鏈路仍然不完整。有些專案採用順序路由或循環路由,未接聽的緊急呼叫會自動轉向第二或第三目標,直到有人回應。如果設計中明確採用了這種邏輯,就應測試完整的路由順序,而不是只測試第一個目標。
如何驗證與調度、廣播和警報系統的聯動?

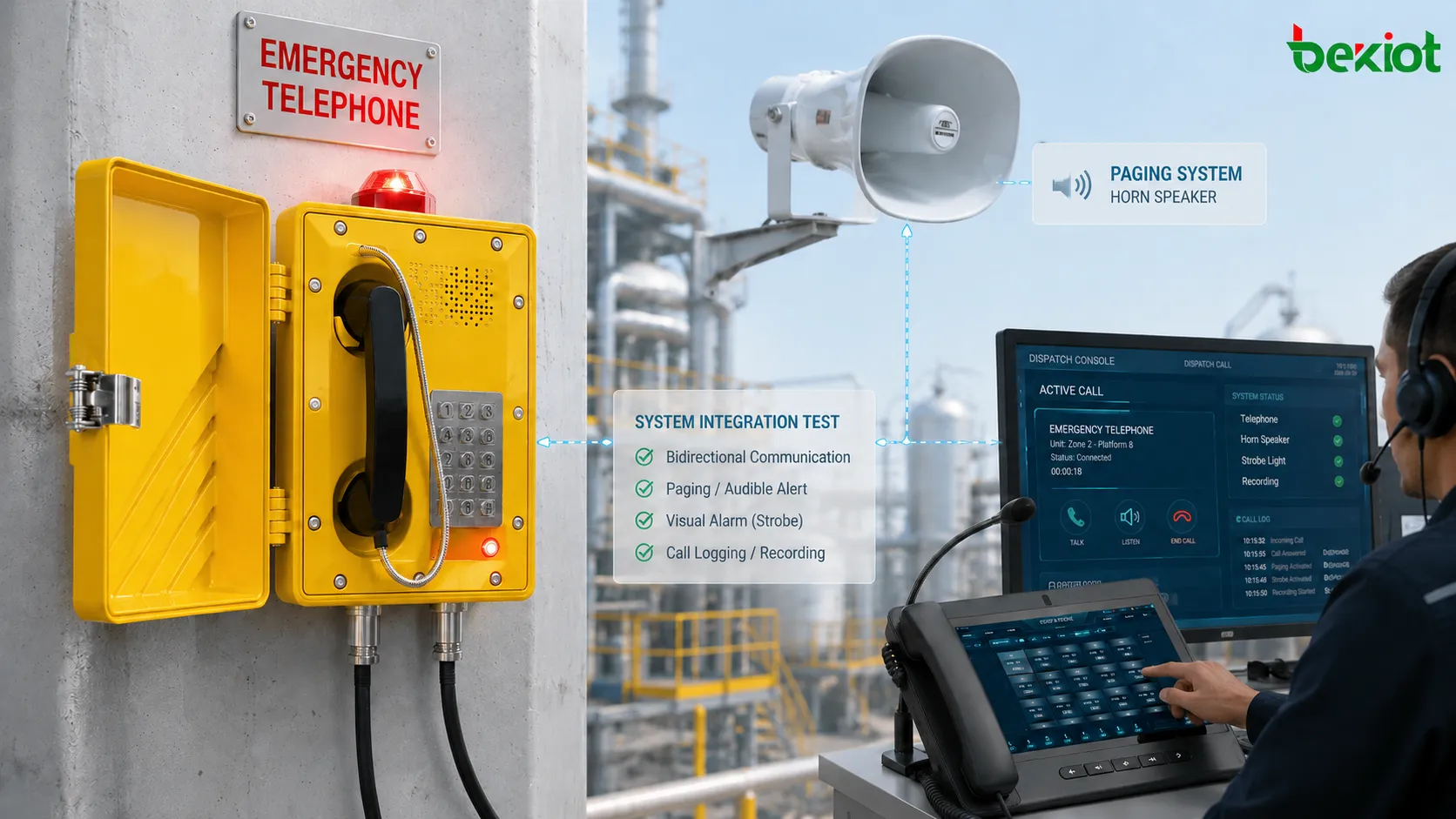

防爆電話越來越常作為工業通訊系統的一部分部署,而不是作為獨立設備使用。許多專案會把它連接到調度平台、錄音系統、公共廣播系統、視訊監控或警報平台,因此安裝完成後也應驗證這些介面和聯動功能。
例如,按下緊急按鈕後可能需要在調度台彈出呼叫位置;通話可能需要自動錄音;某些應用還要求操作人員直接在同一調度平台向周邊區域發起廣播。相比逐項點擊軟體功能,更合理的做法是按照實際作業流程進行聯動測試。
可以模擬一個簡單情境:現場人員透過防爆電話發起緊急呼叫,調度員接聽並確認位置,同時查看附近攝影機畫面等相關資訊,然後發起廣播或通知其他團隊。這個流程能夠把電話、網路、伺服器、調度軟體以及相關聯動介面作為一個完整工作流程進行驗證。任何聯動延遲、資訊缺漏或操作不便,都應紀錄在驗收報告中,並在最終交付前改善。

是否需要測試網路、電源和設備故障情境?
對於普通辦公電話,基礎功能測試可能已經足夠。但如果防爆電話屬於安全或緊急通訊系統的一部分,僅在正常條件下測試可能並不充分。如果專案設計包含 UPS 備援電源、雙網路、備援 SIP 伺服器、備援呼叫路由或其他可靠性機制,就應在驗收階段主動驗證,而不是等真實故障發生後才發現設定沒有生效。
根據系統設計,測試內容可以包括:
主 SIP 伺服器不可用時,電話是否切換到備援 SIP 伺服器,以及切換時間是否滿足專案要求;
主要網路連線故障後,通訊是否仍可透過備援連線或 4G 備援方式維持可用;
市電中斷後 UPS 能維持多長時間運作,該時長是否滿足設計要求;
主要調度崗位無人接聽的呼叫,是否會轉接到備援值班崗位或手機;
電話離線時,管理平台是否產生設備警報,使維護人員能夠及時發現故障。
並非每個專案都需要進行完整的故障注入測試,範圍應由系統設計和現場驗收要求決定。但如果設計明確包含備援或故障切換,就應在交付前進行實際驗證。例如,中斷主要 SIP 伺服器的網路連線,檢查電話是否自動註冊至備援伺服器,並在數秒內恢復正常通話,就能在投入運作前發現潛在設定問題。
現場驗收測試應保留哪些紀錄?
文件紀錄也是現場驗收中最容易被忽略的部分之一。對於安裝了數十台甚至上百台工業電話的專案,僅寫一句「全部測試通過」對後續維護幾乎沒有實際價值。實用的驗收紀錄可以包括:
| 驗收項目 | 建議紀錄內容 |
|---|---|
| 設備資訊 | 設備 ID、電話號碼、型號、安裝位置和韌體版本 |
| 安裝檢查 | 固定狀態、電纜引入口、密封接頭、標籤、外殼狀態和接地電阻 |
| 網路或線路 | IP 位址、註冊狀態、佈線、供電狀態、VLAN 與 QoS 設定 |
| 通話測試 | 呼入、呼出、雙向語音、振鈴、按鍵和通話保留 |
| 現場語音測試 | 正常生產噪音條件下的通話表現,包括清晰度、音量和失真情況 |
| 緊急呼叫 | 目標崗位、備援路由、位置顯示、錄音和優先順序 |
| 系統聯動 | 調度、警報、廣播和視訊聯動測試結果 |
| 異常工況測試 | 備援伺服器切換、UPS 運作時間、網路故障切換和故障警報 |
驗收紀錄的價值不僅在於專案簽核交付。如果電話後續發生故障,維護人員可以查閱交付時紀錄的網路參數、安裝位置、電話號碼和功能狀態,從而更容易判斷問題來自終端本身、電纜變更還是之後的系統設定調整。理想情況下,這些紀錄應以電子方式保存,並與現場維護或資產管理系統關聯,形成可追溯的設備歷程。
從現場工程角度看,安裝後驗收的目標可以概括成一句話: 僅證明電話能夠接通還不夠;還必須證明設備在真實安裝位置、實際噪音條件、規定呼叫鏈路以及系統設計覆蓋的異常工況下,都能夠完成預期的通訊任務。
常見問題
常見原因包括撥號計畫不匹配,例如缺少前綴或號碼轉換錯誤;SIP 伺服器路由表中沒有對應的被叫目的地;或者防火牆和 ACL 規則阻斷了 5060 連接埠的 SIP 信令或 RTP 媒體連接埠範圍(常見為 10000-20000)。檢查 SIP 伺服器日誌可以幫助確認 INVITE 是否到達伺服器,以及伺服器返回了什麼回應碼。
可能原因包括迴路電阻過大或線路連接不良。可以測量迴路電阻,具體取決於電話交換設備,一般應控制在 1000 歐姆以下。如果電纜長度超過約 2 km,可能需要考慮增益調整、線路放大器,或改用基於 IP 網路的 SIP 電話。
許多工業防爆電話允許透過設定軟體或 Web 介面設定緊急按鍵,使其呼叫指定號碼、發起多播通訊或觸發 API 動作。任何自訂功能都應在現場驗收中明確驗證,確保不會與設計的緊急處置流程衝突。為了避免使用混亂,不同現場點位的按鈕行為最好保持一致。
應調整電話角度或安裝位置,確保人員無論站立還是跪姿都能不受阻礙地觸及緊急按鈕。如果無法移動設備,可以考慮增加外接緊急按鈕面板或採用其他合適的操作方式。這類問題應在驗收階段改善,而不應留到後續運作中解決。
如果專案要求錄製緊急呼叫或所有通話,就應在驗收階段驗證錄音功能。可以進行一次帶簡短語音內容的測試通話,然後確認錄音系統保存了完整通話,並且播放內容清晰。由儲存容量、權限或設定造成的錄音失敗,應在系統正式交付運作前發現並處理。
