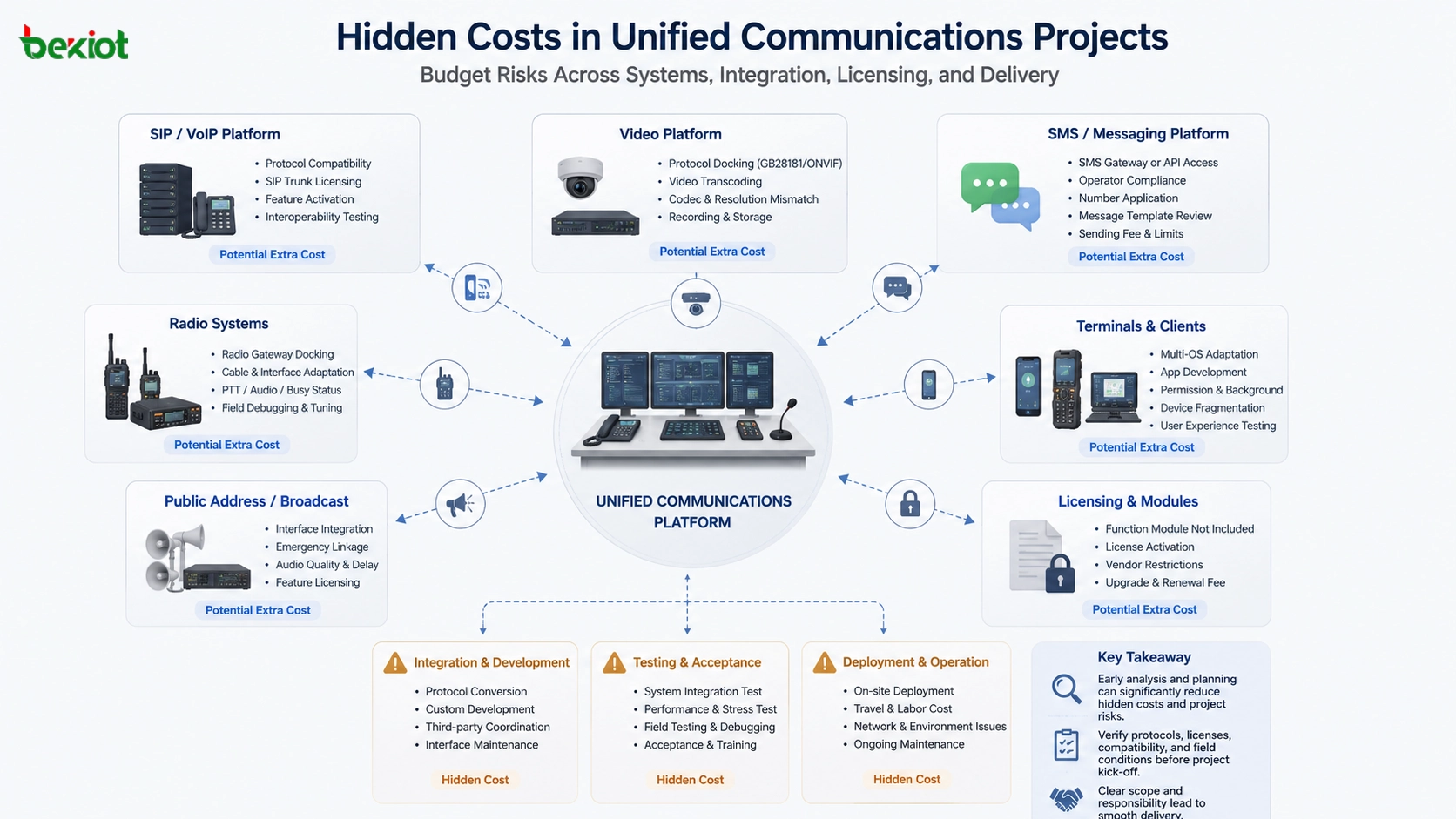

融合通訊專案的目标,是把不同通訊資源整合到一个更容易管理的平台中。在大多数專案中,基础架構通常以基于 SIP 的語音通訊为核心,然后繼續擴充到無線对讲系統、視訊平台、公共廣播、應急通知、訊息服務、移动終端、指挥調度以及第三方業務系統。
从方案图上看,这件事似乎很直接:連接不同系統,轉換協議,集中管理,并让使用者能够跨平台通訊。但在真实部署中,最难的部分往往并不是主平台本身。隱性成本通常出現在整合、授權许可、兼容性測試、現場适配和最终验收階段。
因此,一个成功的專案不能只依赖产品報價。它还需要对既有系統、支援的協議、廠商限制、媒體格式、終端類型、使用者習慣、合規風險以及长期維護要求有现实而充分的理解。
为什么專案啟動后会出現额外成本
融合通訊的設計理念建立在整合之上。語音、視訊、無線对讲、廣播、告警、訊息和調度資源必须被連接起来,使用者才能通过統一通訊平台或指挥平台进行操作。涉及的系統越多,需要驗證的技術條件就越多。
在许多專案中,客戶已经拥有来自不同廠商的旧設備。有些系統支援標準協議,而另一些系統使用客製化介面、受限的存取權限或付費模組。即使客戶说某个平台“支援整合”,真正需要確認的问题是:该功能是否已经購買、啟用、形成文件、完成測試,并且開放给第三方存取。
隱性成本通常是因为这些细节没有在早期確認清楚而产生的。看起来只是簡單的介面連接,最终可能演变成客製化开发、额外硬體采购、廠商授權、現場除錯、差旅費用或验收延遲。
協議整合往往是最大的風險
協議對接是融合通訊專案中最常見的隱性成本之一。不同系統可能使用 SIP、RTP、RTSP、GB28181、ONVIF、专有 SDK、無線网关介面、HTTP API、数据库介面或廠商自訂訊令。專案可能需要先进行協議轉換,这些系統才能协同工作。
从理論上说,大多数協議都可以通过軟體、中介軟體、网关或客製化开发完成轉換。但在实践中,难度取决于協議開放程度、文件品質、媒體流設計、认证方式以及原厂配合程度。如果没有可直接使用的標準产品,就可能需要客製化开发,从而带来时间、成本和交付品質的不确定性。
另一个常見風險是授權许可。例如,客戶的視訊平台从技術上可能支援 GB28181 整合,但当前授權中未必包含该功能。如果專案需要 GB28181 接入,客戶可能必须先購買额外模組,整合才能繼續推進。如果这项費用没有在合約早期明确,就可能在实施階段产生争议。
視訊兼容性可能改变預算
視訊整合经常被低估。很多团队认为視訊网关只需要在平台和設備之间簡單转发串流。但在實際部署中,他们可能会发现编解码不兼容、码率不匹配、解析度不匹配、串流不穩定、格式不支援或解码負載过高等问题。
这些问题通常需要視訊轉碼設備或媒體处理伺服器来解决。轉碼不仅是硬體成本,还会影响頻寬規劃、CPU 或 GPU 資源、系統延迟、耗電、機房容量以及維護工作量。
如果客戶期望視訊接入,而專案報價只包含基础转发,后期增加的費用就很难分摊。專業設計应在最终确定預算前驗證摄像机串流、平台格式、录像要求、預覽延迟、多屏顯示和指挥中心使用方式。
簡訊平台带来合規与服務風險
很多融合通訊專案需要整合簡訊功能。系統可能需要向手機發送告警、應急通知、調度訊息、故障提醒或值班資訊。从技術角度看,这似乎很簡單,但隱性成本通常与服務可用性和合規要求有关。
簡訊發送正受到營運商和平台服務商越来越严格的监管。使用簡訊网关的專案可能很难获得合規的發送號碼;使用第三方簡訊平台的專案,也可能遇到帳號限制、内容審核、服務暂停或發送限制額。
这些風險会直接影响專案验收。如果系統必须發送簡訊通知,但發送通道被阻断或不可用,该功能就无法正常驗證。專案团队应在部署前明确簡訊服務商、帳號归属、合規文件、模板審批、服務費用和責任邊界。
無線网关對接需要現場级驗證
無線系統整合也是隱性成本高发的领域。在许多專案中,融合通訊平台必须連接集群無線系統、類比對講機、DMR、PDT、PoC 或其他对讲系統。無線网关通常用于实现这种連接。
问题在于,一些無線网关产品只提供簡單介面定义。供应商可能销售設備并提供基础接线说明,但專案团队仍然需要制作線纜、调整音訊電平、測試 PTT 觸發、驗證忙閒狀態,并处理現場干擾。
在簡單專案中,这可能还能接受。但在更复杂的環境中,專案团队可能需要花费一到两周时间进行差旅、接线、除錯和反复測試,才能解决一个网关對接问题。这些成本很少体现在原始設備价格中,却会显著增加真实交付成本。
終端适配不应被忽视
融合通訊專案经常包含智能終端整合。有些客戶希望重用既有手機、平板、強固手持終端或旧 Android 設備来降低投入。这个做法在初期看起来经济,但后续可能带来适配風險。
不同終端可能存在操作系統版本、權限控制、背景程序限制、麥克風行为、音訊路由规则、屏幕尺寸、電池策略和网络穩定性差异。这些差异会影响 PTT、SIP 注册、告警通知、視訊預覽、GPS 回報和背景執行。
如果同时使用大量終端型號,測試会变得困难,使用者体验也会不一致。对于要求穩定交付的專案,專用且統一的終端通常更容易管理。它们可以减少兼容性问题,并让培训、維護和验收更可預測。
授權和模組啟用应尽早檢查
一个常見错误,是把“支援”等同于“可用”。某个系統可能支援 SIP、GB28181、API 整合、錄音、視訊接入或調度聯動,但客戶当前的授權未必包含这些功能。在其他情况下,模組虽然存在,却尚未由原供應商啟用。
这会形成預算缺口。整合团队可能已经准备好連接系統,但既有平台若不额外付費就无法開放所需介面。如果專案合約没有明确谁来支付授權費用,專案進度和成本结构都可能受到影响。
專案啟動前,整合商应要求客戶提供授權截圖、模組清單、介面文件、平台存取權限和廠商確認資訊。这可以降低不确定性,也能帮助客戶理解:整合成本不只是新融合通訊平台本身的費用。
測試与验收同样消耗資源
整合專案需要反复測試。語音品質、回音、时延、丟包、编解码協商、音訊電平、視訊流穩定性、簡訊發送、告警聯動、調度控制、錄音、使用者權限和終端行为,都需要在接近真实的條件下驗證。
專案可能在實驗室測試中通过,却在現場因为网络品質、設備位置、防火墙规则、電源不穩定、接地不良、連接埠被封堵或本地操作習慣而失败。每一个问题都需要工程師分析根因,并与多个廠商協調。
这就是为什么專案验收应被設計成一个过程,而不是最后一天的活動。測試案例、验收標準、使用者角色、備援方案和責任邊界,都应在交付前明确。
部署前如何降低隱性成本
控制隱性成本的最佳方式,是把技術驗證前移到早期設計階段。在報價和合約確認之前,專案团队应調查客戶既有系統、介面能力、授權情况、終端型號、网络條件和未来擴充要求。
一个务实的專案计划应包含整合檢查清單。该清單应覆盖協議、媒體格式、网关介面、使用者權限、硬體要求、平台授權、簡訊服務條件、無線對接方式、視訊轉碼需求和現場測試安排。
对于较大型專案,建议先进行試點測試。小规模概念驗證可以在全面部署前暴露兼容性问题。这可能会在初期增加少量成本,但能够避免交付过程中更大的預算超支。
Becke Telcom 在融合通訊規劃中的適用位置
对于需要 SIP 通訊、指挥調度、無線互联、應急廣播、工业电话和融合通訊整合的專案,可以考虑 Becke Telcom 的相關方案。專案設計不应把每个子系統当成孤立产品,而应关注語音、視訊、無線、告警和調度資源如何在真实業務流程中协同工作。
在工業園區、交通設施、能源站點、隧道、校園和應急响应中心等場景中,Becke Telcom 方案可以帮助專案团队构建更易管理的通訊架構。推荐配置应根据客戶既有系統、所需介面、使用者数量、冗余要求和长期維護模式来選擇。
隱性成本控制不仅是預算问题,也是技術設計问题、廠商協調问题和專案交付问题。
推荐的專案评估流程
確認既有系統
识别所有需要連接的系統,包括 PBX、調度平台、視訊平台、無線系統、簡訊平台、廣播系統、告警系統、门禁、IoT 平台和移动終端。專案不应只凭“全部打通”这样的笼统描述推進。
驗證介面和授權
檢查所需介面是否開放、付費模組是否已经啟用、協議文件是否可用,以及原厂是否支援第三方整合。这个步骤可以防止意外的授權費用和廠商服務費用。
測試媒體兼容性
驗證語音编解码、視訊编解码、码率、解析度、串流格式、网络时延和設備負載。如果需要視訊轉碼或媒體处理,应在專案初期就納入預算。
明确責任邊界
明确由誰提供線纜、网关、授權、簡訊帳號、終端設備、SIM 卡、网络接入、平台帳號、API 文件和現場支援。責任不清是隱性成本产生的主要原因之一。
为現場问题預留預算
即使規劃很仔细,現場整合仍可能需要调整。应为除錯、差旅、替換設備、布线、授權升级和追加測試預留合理的應急預算。
结论
融合通訊專案并不只是購買一个平台。它的本質是把许多不同系統連接成一个穩定、可用且可維護的通訊環境。隱性成本通常来自協議轉換、視訊轉碼、簡訊服務風險、無線网关對接、終端适配、授權许可、現場測試和廠商協調。
为降低这些風險,專案团队应详细調查既有系統,尽早驗證授權和介面,測試媒體兼容性,明确責任邊界,并为整合工作預留现实預算。通过合理規劃和有经验的方案設計,融合通訊才能真正創造價值,而不是变成一个难以控制、难以預測的專案。
FAQ
融合通訊專案中最大的隱性成本是什么?
協議整合往往是最大的隱性成本,因为不同系統可能使用不同協議、封闭介面、付費模組或廠商自訂訊令。客製化开发和反复測試会同时增加成本和交付时间。
为什么視訊轉碼会产生额外成本?
当摄像机串流、平台、编解码、码率或解析度设置不兼容时,可能需要視訊轉碼。这会增加伺服器、处理資源、頻寬規劃和測試成本。
既有智能終端是否总能重用?
并不一定。既有終端可能存在權限限制、背景程序限制、音訊路由问题或网络性能不穩定。对于專業專案,專用且統一的終端通常更容易管理。
專案团队如何避免授權争议?
应在合約签订前驗證哪些模組和介面已经获得授權。如果需要额外授權,其費用和責任应在專案范围中明确说明。
应預留多少應急預算?
具体金额取决于專案复杂度、系統数量、廠商配合程度、現場環境和整合深度。对于多系統專案,必须为除錯、授權、測試、布线和現場支援預留足够預算。
